Google a annoncé le 9 septembre 2026 son plus gros investissement jamais réalisé en Europe : plus de 13 milliards d’euros versés en Finlande entre 2027 et 2028 pour bâtir de nouveaux centres de données et sécuriser l’électricité qui les fera tourner. Un mois plus tard, le 6 octobre, l’autorité finlandaise de régulation a ordonné l’arrêt immédiat des travaux sur deux de ces sites. Motif invoqué : des terrains ont été défrichés avant toute évaluation environnementale obligatoire. Plus de 300 hectares de forêt auraient disparu à Muhos et à Kajaani sans que la procédure légale ait été respectée.

L’affaire dépasse largement le cadre d’un simple différend administratif. Elle touche au cœur de la stratégie européenne de Google Cloud, à un moment où les hyperscalers américains multiplient les annonces de centres de données sur le continent tout en promettant de respecter des règles environnementales de plus en plus strictes. La Finlande, longtemps présentée comme la destination idéale pour l’informatique bas carbone, vient de rappeler qu’un chèque de 13 milliards d’euros ne dispense personne des permis locaux.

Ce que la Finlande a ordonné à Google le 6 octobre 2026

Le 6 octobre 2026, l’autorité finlandaise des permis et de la supervision, la Lupa- ja valvontavirasto (LVV), a notifié à Tuike Finland Oy, la filiale locale de Google, l’obligation de suspendre tous les travaux préparatoires susceptibles de modifier significativement l’environnement sur les sites de Muhos et de Kajaani. L’ordre fixe une échéance claire : l’arrêt doit être effectif immédiatement, et au plus tard le 23 octobre 2026.

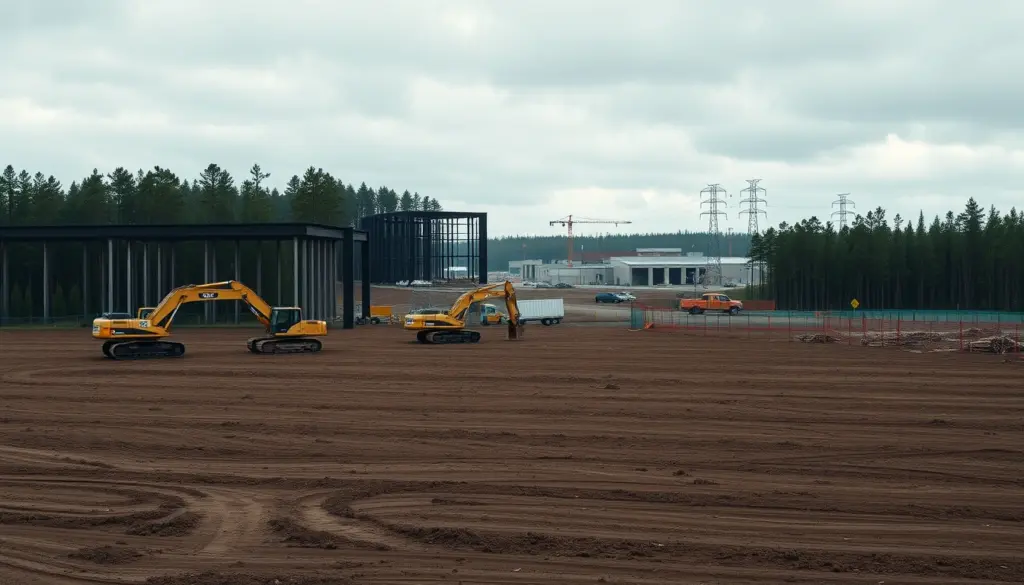

La LVV cite une liste précise d’activités concernées : l’abattage d’arbres, le retrait de la couche superficielle du sol, les travaux d’excavation, le concassage et l’extraction de matériaux, le déplacement de masses de terre, le creusement de fossés de drainage, ainsi que la construction de routes et d’aires de stockage sur les deux chantiers. Selon Tommi Muilu, responsable du département environnemental de la LVV, cité par CNBC, “les mesures en question vont modifier l’environnement et provoquer des impacts, dont l’identification et l’évaluation font partie des objectifs centraux de la procédure d’évaluation environnementale” (CNBC).

Le texte même de l’injonction, rapporté par Euronews, demande à Tuike Finland de “suspendre immédiatement, et au plus tard le 23 octobre 2026, toutes les mesures préparatoires susceptibles de modifier significativement l’environnement en lien avec les projets de centres de données prévus à Muhos et Kajaani” (Euronews). L’autorité enquête par ailleurs sur une seconde échéance : Tuike Finland doit exposer sa position et sa marche à suivre d’ici le 14 octobre 2026.

Chronologie complète : de l’annonce à l’arrêt des travaux

Tout commence le 9 septembre 2026. Google dévoile un plan d’investissement de plus de 13 milliards d’euros en Finlande, le plus important jamais engagé par le groupe sur le sol européen, étalé sur 2027 et 2028. L’annonce couvre à la fois de nouveaux campus de data centers et des mesures de soutien au réseau électrique finlandais, via un partenariat avec l’énergéticien Fortum.

Les semaines suivantes révèlent les premières tensions administratives. Une notification de drainage est déposée pour le site de Muhos le 18 septembre, puis pour celui de Kajaani le 29 septembre, dans le cadre de la loi finlandaise sur l’eau. La question de savoir si un permis formel était nécessaire pour ces travaux n’avait, à ce stade, pas encore été tranchée par les autorités.

Le 4 octobre, l’AFP rapporte que la LVV enquête sur un défrichement de plus de 300 hectares de forêt à Muhos et Kajaani, mené sans l’évaluation d’impact environnemental requise par la loi. Deux jours plus tard, le 6 octobre, l’autorité formalise son injonction d’arrêt. Le 7 octobre, la nouvelle fait le tour de la presse internationale, de la BBC à CNBC en passant par Al Jazeera. Deux échéances structurent désormais le calendrier : le 14 octobre pour les explications de Google, et le 23 octobre pour l’arrêt effectif des travaux les plus sensibles.

DateÉvénement
9 septembre 2026Google annonce un investissement de plus de 13 Md€ en Finlande pour 2027-2028
18 septembre 2026Notification de drainage déposée pour le site de Muhos
29 septembre 2026Notification de drainage déposée pour le site de Kajaani
4 octobre 2026L’AFP révèle l’enquête de la LVV sur plus de 300 hectares défrichés sans étude d’impact
6 octobre 2026La LVV ordonne l’arrêt des travaux préparatoires à Muhos et Kajaani
14 octobre 2026Échéance fixée à Tuike Finland pour expliquer sa position
23 octobre 2026Échéance limite pour la suspension effective des travaux concernés

Muhos, Kajaani, Vaala et Hamina : la carte du méga-site finlandais de Google

Le plan de septembre ne porte pas sur un seul site, mais sur quatre localisations distinctes. Hamina, dans le sud-est du pays, reste le socle historique : Google y exploite déjà un centre de données depuis plusieurs années et prévoit de l’étendre. Trois nouveaux sites viennent compléter l’ensemble dans le nord et le centre du pays : Muhos, Kajaani et Vaala.

Muhos et Kajaani sont les deux sites visés par l’injonction du 6 octobre. Vaala, de son côté, en est encore au stade des démarches de zonage selon la fiche officielle de Google consacrée à ce site, et n’est pas concerné par l’arrêt de travaux (Google Data Centers). Cette répartition géographique illustre la logique du groupe : s’installer loin des grandes métropoles, dans des zones au climat froid et à la densité de population faible, où le foncier et l’énergie restent abordables.

Le choix de Kajaani et Muhos n’est pas anodin non plus pour les finances locales. Selon l’AFP, les communes concernées se préparent à un bouleversement économique et démographique lié à l’arrivée de ces chantiers, dans des régions qui ont longtemps vécu de l’industrie forestière et papetière (AFP). C’est précisément cette activité forestière préexistante qui complique aujourd’hui le dossier : la frontière entre exploitation forestière classique et défrichement soumis à étude d’impact est au cœur du différend avec la LVV.

13 milliards d’euros : comment se répartit l’investissement promis

Dans son communiqué du 9 septembre, Google précise que la somme de plus de 13 milliards d’euros ne couvre pas uniquement la construction de bâtiments informatiques. Elle inclut aussi des infrastructures de soutien, notamment énergétiques, sur la période 2027-2028. Il s’agit, selon le groupe, du plus gros engagement financier jamais pris par Google en Europe, ce qui place d’emblée la Finlande au centre de sa stratégie d’intelligence artificielle sur le continent.

Cette annonce s’inscrit dans un mouvement plus large. Les hyperscalers américains rivalisent depuis plusieurs mois pour sécuriser des capacités de calcul en Europe, portés par la demande explosive de l’intelligence artificielle générative. Mais à la différence d’un simple chèque, l’argent de Google doit financer une infrastructure complète : bâtiments, refroidissement, réseau, et surtout approvisionnement électrique garanti sur le long terme, un point devenu critique pour tout projet de cette taille.

Le hic, révélé un mois plus tard par la LVV, est que la vitesse d’exécution sur le terrain a pris de l’avance sur la paperasse environnementale. Défricher avant d’avoir obtenu le feu vert réglementaire n’est pas qu’une question de calendrier : en droit finlandais, cela expose l’opérateur à une procédure corrective, et potentiellement à des sanctions si la LVV conclut à une violation caractérisée une fois son enquête achevée.

Le pari énergétique : nucléaire de Loviisa, éolien et batteries de 94 MW

Le volet énergétique de l’annonce de septembre est aussi ambitieux que le volet immobilier. Google a signé un accord de 22 ans pour soutenir la prolongation de la durée de vie de la centrale nucléaire de Loviisa, exploitée par l’énergéticien finlandais Fortum. Selon le communiqué officiel du groupe, cet accord porte sur jusqu’à la moitié de la capacité de production de la centrale (Google).

À cela s’ajoutent deux autres briques : de nouvelles capacités d’éolien terrestre, et un système de batteries de 94 mégawatts destiné à stabiliser le réseau électrique finlandais pendant les périodes froides et peu venteuses de l’hiver. Google présente ces mesures comme une façon de “soutenir davantage le réseau finlandais” en signant ces trois engagements combinés (Google).

Cette stratégie énergétique vise un double objectif : garantir à Google une alimentation stable et décarbonée pour des data centers qui consomment massivement de l’électricité, tout en répondant à une critique récurrente faite aux hyperscalers, celle de capter des ressources énergétiques locales au détriment des autres consommateurs. En misant sur le nucléaire existant plutôt que sur de nouvelles capacités fossiles, Google cherche aussi à verdir son bilan carbone européen.

Pourquoi l’évaluation environnementale finlandaise bloque le chantier

Le droit finlandais impose une évaluation d’impact environnemental, l’EIA, pour tout projet susceptible d’avoir des effets significatifs sur l’environnement. Cette procédure doit en principe précéder, et non suivre, les travaux qui modifient durablement un terrain. C’est précisément ce point d’ordre chronologique que la LVV reproche à Tuike Finland : une partie des travaux aurait démarré avant que l’EIA ne soit finalisée.

Un second volet réglementaire s’ajoute à l’EIA : la loi finlandaise sur l’eau, qui encadre les opérations de drainage et de creusement de fossés. Les notifications déposées en septembre pour Muhos et Kajaani relèvent de ce régime, et la question de savoir si un permis formel était requis restait, selon les informations disponibles début octobre, en cours d’examen par les autorités.

Ce distinguo juridique compte pour comprendre l’affaire : il ne s’agit pas d’un refus de permis de construire au sens classique, mais d’une pause imposée tant que les évaluations légales n’ont pas rattrapé le rythme du chantier. La LVV ne dit pas que les projets sont illégaux dans leur principe. Elle dit que l’ordre des opérations n’a pas été respecté, ce qui est une nuance importante pour la suite du dossier.

La défense de Google face aux autorités finlandaises

Côté Google, la réponse est restée mesurée. Sondre Ronander, responsable de la communication de Google pour la Finlande et la Norvège, a déclaré à la BBC : “Nous examinons attentivement les observations des autorités finlandaises et agirons conformément aux instructions de ces autorités” (BBC).

Dans une déclaration rapportée par Al Jazeera à partir d’une dépêche de l’AFP, Ronander a indiqué que Google allait “étudier les conclusions de la LVV et suivre ses recommandations” (Al Jazeera). Le groupe n’a, à ce stade, ni contesté publiquement les constats de l’autorité, ni reconnu de faute formelle, se contentant d’une posture de coopération.

Cette ligne de communication prudente tranche avec l’ampleur de l’annonce de septembre. Un mois après avoir présenté la Finlande comme la pièce maîtresse de sa stratégie européenne, Google évite tout discours offensif face à un régulateur national, un choix cohérent pour une entreprise qui a encore besoin de l’aval des autorités locales sur trois autres chantiers en cours.

Comparatif : les méga-projets cloud en Europe en 2026

L’épisode finlandais ne doit pas occulter le fait que tous les grands fournisseurs cloud investissent massivement en Europe cette année, avec des fortunes diverses face aux régulateurs locaux. Le tableau ci-dessous situe le projet de Google par rapport aux autres grandes annonces récentes du secteur.

OpérateurPays / SiteInvestissement annoncéStatut fin 2026
GoogleFinlande (Hamina, Muhos, Kajaani, Vaala)Plus de 13 Md€ (2027-2028)Travaux suspendus sur 2 sites par la LVV
AWSAllemagne, Brandebourg (European Sovereign Cloud)7,8 Md€Opérationnel depuis janvier 2026
GoogleSuède, HorndalCampus de 29 000 m²Environ 100 emplois créés, en développement
AWSRoyaume-Uni, Londres (4e zone de disponibilité)Rattaché à un capex mondial de 220 Md$En construction
Microsoft AzureUnion européenne (plusieurs sites)Objectif mondial de 38 GW de capacitéPénurie de capacité signalée en 2026

Ce comparatif montre un contraste frappant. AWS a réussi à mettre en service son cloud souverain allemand sans incident réglementaire majeur rapporté, tandis que Google se heurte à un blocage finlandais sur un projet d’ampleur comparable, voire supérieure, en valeur. Microsoft, de son côté, fait face à un problème différent, celui d’une demande qui dépasse sa capacité de construction, plutôt qu’un conflit avec un régulateur environnemental.

Le bilan énergétique promis par Google en un coup d’œil

Pour mesurer l’ampleur du pari énergétique finlandais, il faut détailler chaque brique de l’accord signé avec Fortum et les autres partenaires. Le tableau suivant récapitule les quatre composantes connues à ce jour.

Actif énergétique ou siteDétailDurée ou statut
Centrale nucléaire de Loviisa (Fortum)Jusqu’à la moitié de la capacité de productionAccord de 22 ans
Éolien terrestreNouvelles capacités additionnelles, taille non précisée publiquementAnnoncé le 9 septembre 2026
Système de batteries94 MW, stabilisation hivernale du réseauContracté, déploiement à venir
Data center de HaminaSite existant, extension prévueNon concerné par l’arrêt de travaux
Data centers de Muhos et KajaaniNouveaux sites, plus de 300 hectares de forêt concernés par l’enquêteTravaux suspendus depuis le 6 octobre 2026

Ce qui frappe dans ce tableau, c’est la dissociation entre l’approvisionnement énergétique et le foncier. Google a verrouillé sa source d’électricité pour les deux prochaines décennies avant même d’avoir le droit de poser le premier bâtiment sur deux de ses quatre sites. Autrement dit, l’énergie était prête, mais pas le terrain : un décalage qui résume assez bien tout le dossier.

Hamina, le data center historique qui a lancé l’aventure finlandaise de Google

Avant de devenir le théâtre d’une polémique environnementale, la Finlande était surtout connue, dans l’écosystème cloud, pour son site de Hamina. Selon la ville de Hamina elle-même, ce campus reste la référence du groupe dans le pays et sert de point d’appui à l’extension annoncée en septembre 2026 (Ville de Hamina).

Ce site a longtemps servi de vitrine à Google pour illustrer sa stratégie d’efficacité énergétique en Europe du Nord, grâce au climat froid qui réduit les besoins de refroidissement actif. C’est cette réussite initiale qui a nourri l’appétit du groupe pour une extension à plus grande échelle vers le nord du pays, à Muhos, Kajaani et Vaala, des zones moins urbanisées où le foncier disponible est plus vaste.

Le contraste entre Hamina, qui ne fait l’objet d’aucune procédure, et les nouveaux sites, suspendus par la LVV, montre aussi une limite du modèle. Construire sur un site déjà industrialisé depuis des années se négocie différemment que de défricher des centaines d’hectares de forêt dans des communes rurales où l’évaluation environnementale est scrutée de près par l’administration.

La Finlande et les pays nordiques, nouvel eldorado du cloud et de l’IA

Le choix de la Finlande par Google ne doit rien au hasard. Les pays nordiques combinent un climat froid qui limite les coûts de refroidissement, une électricité relativement abordable et décarbonée, et des terrains disponibles loin des centres urbains. Cette combinaison a transformé des régions longtemps tournées vers l’industrie lourde et la sylviculture en pôles d’attraction pour les clusters d’intelligence artificielle.

Mais cette attractivité a un revers. Plus les projets grossissent, plus ils empiètent sur des terrains forestiers soumis à des règles de protection environnementale strictes, héritées d’une tradition nordique de gestion durable des forêts. Le cas Muhos-Kajaani illustre cette tension entre la vitesse d’exécution voulue par les géants du cloud et la rigueur administrative propre aux pays scandinaves.

Pour les autorités finlandaises, l’enjeu dépasse le seul cas Google. Accepter un défrichement massif sans étude d’impact créerait un précédent dangereux, alors que plusieurs autres projets de data centers sont à l’étude ou en construction dans la région. La fermeté affichée début octobre a donc aussi valeur de signal envoyé à l’ensemble du secteur.

Quel impact pour Google Cloud et pour Alphabet ?

À court terme, l’impact financier direct de cette suspension reste limité. Les deux sites concernés, Muhos et Kajaani, n’étaient pas censés entrer en service avant 2027 ou 2028 selon le calendrier annoncé en septembre. Un décalage de quelques semaines ou mois sur la phase préparatoire ne remet donc pas en cause le calendrier global du plan à 13 milliards d’euros, à condition que l’épisode reste circonscrit aux deux sites visés.

L’impact le plus sensible est réputationnel. Google a construit, depuis des années, une image de pionnier du data center bas carbone en Europe du Nord, en s’appuyant précisément sur sa réussite à Hamina. Se voir reprocher par un régulateur national d’avoir défriché plus de 300 hectares sans étude d’impact écorne ce récit, à un moment où Google Cloud cherche à séduire des clients européens sensibles aux enjeux environnementaux et réglementaires.

L’affaire intervient aussi alors que la pression concurrentielle sur le cloud européen s’intensifie, entre les ambitions souveraines de l’Union européenne et la course aux capacités de calcul pour l’intelligence artificielle. Un contretemps réglementaire en Finlande, même limité, offre un argument de communication aux concurrents de Google qui promettent une conformité locale plus rigoureuse.

Les risques juridiques et réputationnels pour les hyperscalers en Europe

Sur le plan juridique, la suite dépendra largement de la réponse que Tuike Finland doit fournir à la LVV avant le 14 octobre. Si l’autorité conclut que la violation est caractérisée, elle pourrait exiger des mesures correctives supplémentaires, voire des sanctions, au-delà de la simple suspension des travaux. Rien, dans les informations disponibles début octobre, ne permet d’anticiper le montant d’une éventuelle amende, et toute estimation à ce stade relèverait de la spéculation.

Ce type de dossier illustre un risque structurel pour tous les hyperscalers qui multiplient les chantiers en Europe : la vitesse d’exécution imposée par la course à l’intelligence artificielle se heurte de plus en plus souvent à des calendriers administratifs locaux, pensés pour des projets de taille plus modeste. Un défrichement massif, qui serait passé relativement inaperçu il y a dix ans, attire désormais l’attention des régulateurs, des médias et des communautés locales.

Pour Google comme pour ses concurrents, la leçon de cet épisode pourrait être méthodologique : sécuriser l’intégralité des permis environnementaux avant d’engager des travaux de terrain, même lorsque le calendrier commercial pousse à accélérer. Un simple décalage de quelques mois dans la procédure administrative coûte visiblement moins cher, en image comme en risque juridique, qu’un arrêt de chantier ordonné en pleine médiatisation d’un investissement record.

Cinq prédictions pour les prochains mois

Une résolution négociée plutôt qu’un bras de fer. Au vu du ton conciliant adopté par Google depuis le 7 octobre, une issue par la coopération, avec reprise encadrée des travaux après complément d’étude d’impact, paraît plus probable qu’un contentieux prolongé devant les tribunaux finlandais.

Un calendrier de mise en service décalé mais pas abandonné. Les sites de Muhos et Kajaani devraient connaître un retard de plusieurs mois sur leur phase préparatoire, sans remettre en cause l’objectif global de 2027-2028 annoncé en septembre, sauf si l’enquête de la LVV révèle des manquements plus graves que ceux déjà rendus publics.

Un renforcement des procédures internes chez les hyperscalers. Microsoft, Amazon et Google vont vraisemblablement durcir leurs propres protocoles de vérification environnementale avant le lancement de travaux de terrain en Europe du Nord, pour éviter de reproduire ce scénario sur d’autres chantiers en cours de planification.

Une vigilance accrue des autorités nordiques sur les futurs projets. La Suède, la Norvège et le Danemark, qui accueillent eux aussi des projets de data centers portés par les mêmes groupes américains, pourraient s’inspirer de la fermeté affichée par la LVV pour durcir leurs propres contrôles préalables.

Un argument de poids pour les fournisseurs cloud européens. OVHcloud, STACKIT et les promoteurs de projets de cloud souverain en Europe pourraient utiliser cet épisode pour mettre en avant une conformité réglementaire locale plus simple à obtenir que celle des géants américains, dans le débat plus large sur la souveraineté numérique européenne.

FAQ : les questions les plus posées sur l’affaire Google-Finlande

Pourquoi la Finlande a-t-elle bloqué les data centers de Google ?

L’autorité finlandaise LVV a constaté que des travaux de défrichement et de terrassement avaient débuté sur les sites de Muhos et Kajaani avant l’achèvement de l’évaluation d’impact environnemental obligatoire. Plus de 300 hectares de forêt seraient concernés, selon l’enquête en cours début octobre 2026.

L’investissement de 13 milliards d’euros de Google en Finlande est-il annulé ?

Non. L’ordre du 6 octobre 2026 ne porte que sur la suspension temporaire des travaux préparatoires à Muhos et Kajaani, en attendant la finalisation des procédures environnementales. Le plan d’investissement global annoncé le 9 septembre 2026 n’a pas été remis en cause par les autorités.

Quels sites Google construit-il en Finlande ?

Quatre sites sont concernés : Hamina, où Google exploite déjà un data center et prévoit une extension, ainsi que trois nouveaux projets à Muhos, Kajaani et Vaala. Seuls Muhos et Kajaani sont visés par l’ordre d’arrêt du 6 octobre 2026.

Qu’est-ce que la LVV, l’autorité qui a bloqué les travaux ?

La LVV, Lupa- ja valvontavirasto, est l’autorité finlandaise des permis et de la supervision. Elle est chargée notamment de faire respecter les procédures d’évaluation d’impact environnemental prévues par le droit finlandais pour les grands projets d’infrastructure.

Google va-t-il devoir payer une amende ?

Aucune sanction financière n’a été annoncée au 9 octobre 2026. L’enquête de la LVV est toujours en cours, et Tuike Finland, la filiale de Google, doit fournir ses explications avant le 14 octobre 2026. Toute estimation d’amende à ce stade serait prématurée.

Quel rôle joue la centrale nucléaire de Loviisa dans ce projet ?

Google a signé un accord de 22 ans avec l’énergéticien Fortum pour soutenir la prolongation de la durée de vie de la centrale nucléaire de Loviisa, portant sur jusqu’à la moitié de sa capacité de production. Cet accord vise à garantir une alimentation électrique stable et décarbonée pour les futurs data centers finlandais du groupe.

Ce type de blocage réglementaire est-il fréquent pour les data centers en Europe ?

Les tensions entre grands projets de centres de données et règles environnementales locales se multiplient à mesure que les investissements liés à l’intelligence artificielle s’accélèrent en Europe. Le cas finlandais est toutefois l’un des exemples les plus documentés publiquement à ce jour pour un projet de cette ampleur portée par Google.

Quand les data centers de Muhos et Kajaani pourraient-ils rouvrir leurs chantiers ?

Aucune date officielle de reprise n’a été communiquée au 9 octobre 2026. Elle dépendra de la finalisation des évaluations d’impact environnemental et de la réponse que Tuike Finland doit apporter à la LVV avant le 14 octobre 2026.
